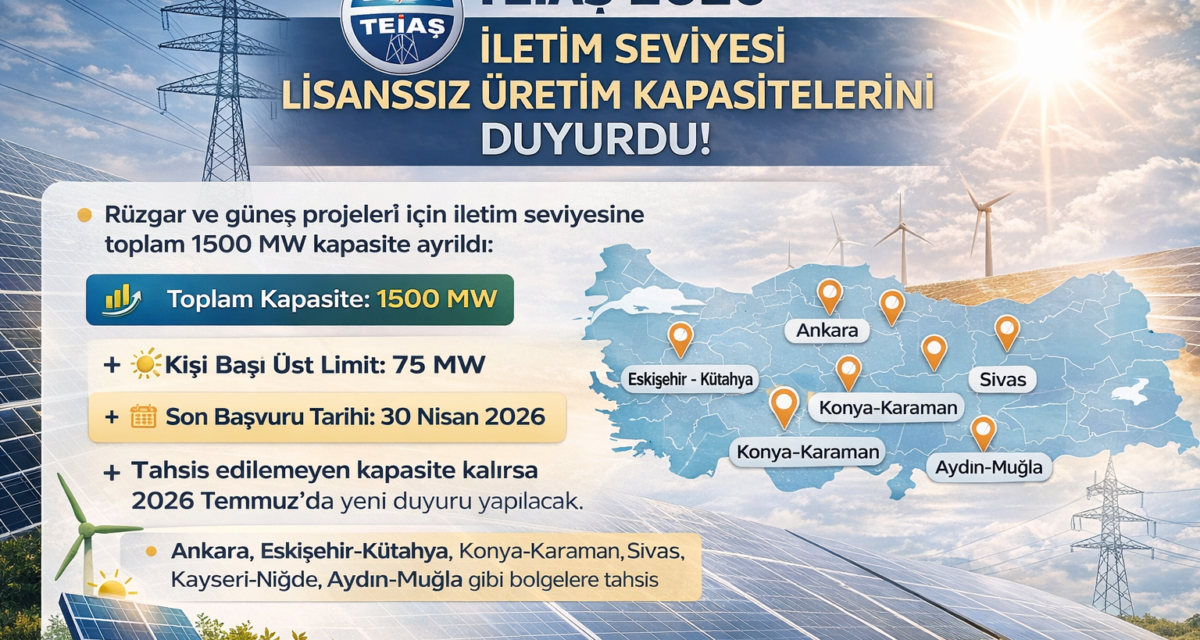

Enerji Piyasası Düzenleme Kurumu (EPDK) kararı doğrultusunda TEİAŞ, 2026 yılına ait iletim ve dağıtım seviyesi lisanssız rüzgar ve güneş enerjisi kapasitelerini yayımladı. İletim seviyesinde 1.500 MW , dağıtım seviyesinde ise 2.000 MW olmak üzere toplam 3.500 MW’lık kapasite yatırımcıları bekliyor.

Türkiye’nin yenilenebilir enerji hedefleri doğrultusunda, iletim seviyesinden şebekeye bağlanacak RES ve GES projeleri için 1.500 MW kapasite tahsis edildi. Dağıtım seviyesinde ise transformatör merkezi bazlı toplam 2.000 MW kapasite paylaşıldı

Kapasite Limitleri ve Teknik Kriterler

Yeni dönemde kapasitelerin tabana yayılması için şu limitler uygulanacaktır:

İletim Seviyesi: Kişi veya kurum başına en fazla 75 MW.

Dağıtım Seviyesi: Trafo merkezi bazlı en fazla 10 MW.

Tahsislerde teknik öncelik; üretim ve tüketim tesislerinin aynı ölçüm noktasında veya aynı trafo merkezinde bulunmasına verilecek.

Kapasite Dağılımında Adaletli Paylaşım Hedefi”: 75 MW ve 10 MW sınırları, dev enerji santrallerinin tüm kapasiteyi kapatmasını önleyerek, yerel ve orta ölçekli sanayicinin kendi enerjisini üretmesine olanak tanıyor. Bu durum, Türkiye’nin enerji üretimini tabana yayma stratejisinin bir parçası olarak değerlendiriliyor.

“Şebeke Kararlılığı Vurgusu”: Teknik öncelik kriterlerinde “aynı trafo merkezi” şartının getirilmesi, iletim hatlarındaki kayıpları azaltmayı ve şebeke yükünü optimize etmeyi amaçlıyor.

Öne Çıkan Yatırım Bölgeleri

Dağıtım seviyesindeki 2.000 MW’lık kapasitede bazı bölgeler yüksek fırsatlar sunuyor:

Ankara: Nallıhan TM (40 MWe) ve Temelli TM (30 MWe).

Bilecik: Gölpazarı TM (35 MWe).

Gaziantep: (Gaziantep-5) TM üzerinden toplam 60 MWe.

“Sanayi ve Enerji Kesişimi”: Ankara, Bilecik ve Gaziantep gibi kapasite şampiyonu bölgelerin ortak özelliği, güçlü sanayi altyapılarıdır. Bu bölgelerdeki yüksek kapasite tahsisleri, özellikle Organize Sanayi Bölgeleri (OSB) içerisindeki fabrikaların yeşil enerjiye geçişini hızlandıracak stratejik bir fırsat sunuyor.

“Bölgesel Potansiyel”: Listenin detaylarında görülen bu yüksek rakamlar, yatırımcıların trafo merkezi bazlı planlamalarını yaparken sadece güneşlenme sürelerini değil, şebekeye bağlanabilirlik kapasitesini de önceliklendirmesi gerektiğini kanıtlıyor.

Kritik Tarihler

Yatırımcılar için başvurular 30 Nisan 2026 tarihine kadar devam edecek. Mayıs ayında evrak incelemeleri, Haziran ayında ise teknik değerlendirmeler tamamlanacak.

“Zaman Yönetimi ve Dosya Hazırlığı”: 30 Nisan son tarih olsa da, evrak inceleme sürecindeki titizlik göz önüne alındığında, yatırımcıların projelerini teknik standartlara uygun şekilde erkenden tamamlaması büyük önem taşıyor. Özellikle Haziran ayındaki teknik değerlendirme aşamasında eksik evrak nedeniyle elenmemek için mühendislik çalışmalarının şimdiden finalize edilmesi gerekiyor.

Ekipman Seçiminde “NP Power” ve “Apex” Güvencesi

Lisanssız GES yatırımlarında on yıllar boyu yüksek verim almak için doğru donanım seçimi kritiktir. Santral projelerinde arıza riskini minimize eden NP Power bileşenleri ve enerji dönüşüm kayıplarını en aza indiren Apex teknolojileri, yatırımın geri dönüş süresini (ROI) optimize eder.

“Performans ve ROI Odaklı Teknoloji”: Electrozirve olarak sunduğumuz NP Power çözümleri, yüksek ortam sıcaklıklarında dahi verimlilik kaybını minimize ederek sistemin toplam çalışma süresini (Uptime) artırır. Apex serisi ise ileri seviye hücre teknolojisiyle, açıklanan bu sınırlı kapasite tahsislerinden metrekare başına maksimum verimi almanızı sağlar. Azalan bakım maliyetleri ve artan üretim, yatırımın geri dönüş süresini (ROI) doğrudan kısaltmaktadır.

Sektörel analizler ve yatırım rehberleri için Electrozirve Kurumsal sayfamızı ziyaret edebilirsiniz.

Kategori / Bölge Detayı Kapasite (MW) Üst Limit (Kişi/Kurum)
İletim Seviyesi Toplam Kapasite 1.500 MW 75 MW
Dağıtım Seviyesi Toplam Kapasite 2.000 MW [cite: 7, 20] 10 MW
Dağıtım Seviyesinde Öne Çıkan Merkezler
Ankara (Nallıhan TM) 40,00 MW [cite: 3] 10 MW
Bilecik (Gölpazarı TM) 35,00 MW [cite: 5] 10 MW
Ankara (Temelli TM – TR-C) 30,00 MW [cite: 4] 10 MW
Gaziantep ((Gaziantep-5) TM) 60,00 MW (Toplam) [cite: 9] 10 MW
GENEL TOPLAM KAPASİTE 3.500 MW [cite: 7, 20]

* Başvuru Takvimi: Son başvuru 30 Nisan 2026, Teknik Değerlendirme Haziran 2026.

Yatırım Kararını Etkileyen Kritik Faktörler

TEİAŞ tarafından açıklanan bu kapasitelerden maksimum fayda sağlamak için yatırımcıların şu dört temel faktörü analiz etmesi gerekmektedir:

  • Şebeke Bağlantı Önceliği: Kapasite tahsisinde en kritik faktör, üretim tesisinin tüketim noktasıyla aynı trafo merkezine bağlı olmasıdır. Aynı ölçüm noktasında bulunan tesisler, teknik değerlendirmede öncelik avantajına sahiptir.
  • Bölgesel Kapasite Yoğunluğu: Ankara (Nallıhan, Temelli), Bilecik (Gölpazarı) ve Gaziantep gibi bölgeler yüksek MW değerleriyle öne çıksa da, birçok trafo merkezinde kapasite “0.00” olarak güncellenmiştir. Bu durum, yatırımcıların lokasyon seçiminde “güncel kapasite listesini” titizlikle incelemesi gerektiğini göstermektedir.
  • Kapasite Üst Limitlerine Uyum: İletim seviyesinde 75 MW, dağıtım seviyesinde ise 10 MW olan üst limitlerin aşılması durumunda, yalnızca fazla olan kısım değil, tüm kapasite tahsisinin iptal edilme riski bulunmaktadır. Bu durum, yatırımcıların projelerini yasal limitlere göre optimize etmesini zorunlu kılar.
  • Zaman ve Takvim Yönetimi: Başvuru süreci 30 Nisan 2026’da sona erecektir. Mayıs ayında yapılacak evrak incelemesi ve Haziran ayındaki teknik değerlendirme süreçlerinde yeni başvuru kabul edilmeyecek olması, hazırlık sürecindeki hatasız mühendislik çalışmasının önemini artırmaktadır.

Ekipman Verimliliği ve ROI Faktörü

Kapasite onayından sonra yatırımın kârlılığını belirleyen ana faktör, seçilen donanımın verimliliğidir. Electrozirve olarak sunduğumuz çözümler bu noktada devreye girmektedir:

NP Power Teknolojisi: Uzun vadeli dayanıklılık ve yüksek sıcaklık toleransı sayesinde sistemin amortisman süresini kısaltan temel faktördür.

Apex Güneş Çözümleri: Sınırlı kapasite tahsislerinden maksimum enerji çıktısı elde edilmesini sağlayan hücre teknolojisiyle yatırım geri dönüşünü (ROI) optimize eder.

Sıkça Sorulan Sorular (SSS)

1. Electrozirve olarak güneş enerjisi çözümlerinde nasıl bir katma değer sağlıyoruz?Yatırımcıların bu kısıtlı kapasite tahsislerinden maksimum verim alabilmesi için ileri teknoloji mühendislik çözümleri sunuyor, tesislerin on yıllar boyu kesintisiz enerji üretmesini garanti altına alıyoruz.

    2. 2026 yılı lisanssız üretim kapasitesi başvuruları için son tarih nedir? Teknik değerlendirmesi yapılmamış mevcut başvurular ile yeni yapılacak başvurular için son tarih 30 Nisan 2026 olarak belirlenmiştir.

    3. Değerlendirme süreci nasıl işleyecek ve ne zaman tamamlanacak? Evrak incelemelerinin Mayıs ayında, teknik değerlendirmelerin ise Haziran ayında tamamlanması planlanmaktadır; bu iki ay boyunca yeni başvuru kabul edilmeyecektir.

    4. Kapasite tahsislerinde kişi veya kurum bazlı bir sınırlama var mı? Evet; bir gerçek veya tüzel kişiye iletim seviyesinden en fazla 75 MW, dağıtım seviyesinden ise en fazla 10 MW kapasite tahsis edilebilmektedir.

    5. Belirlenen üst limitlerin aşılması durumunda ne gibi yaptırımlar uygulanır? Üst limitlerin aşılması halinde yeni kapasite verilmeyeceği gibi, limit üzerinde tahsis yapıldığının tespiti durumunda ilgili kapasite iptal edilecektir.

    6. Kapasite tahsisinde hangi teknik öncelik kriterleri esas alınmaktadır? Üretim ve tüketim tesislerinin aynı ölçüm noktasında bulunması, aynı trafo merkezine bağlı olması ve aynı iletim ya da dağıtım bölgesinde yer alması öncelik sırasını belirleyen temel kriterlerdir.

    7. Tahsis edilemeyen kapasite kalması durumunda süreç nasıl ilerleyecek? Eğer tahsis edilemeyen kapasite kalırsa, TEİAŞ Temmuz ayının ilk 10 günü içerisinde yatırımcılar için yeniden duyuru yapacaktır.

    8. Dağıtım seviyesinde toplam ne kadar kapasite ayrılmıştır? EPDK, 2026 yılı için dağıtım seviyesinden transformatör merkezi bazlı toplam 2.000 MW kapasite tahsis edildiğini paylaşmıştır.

    9. İletim seviyesinde en yüksek kapasite sunan bölgeler hangileridir? İletim seviyesindeki 1.500 MW kapasite; Ankara, Eskişehir-Kütahya, Konya-Karaman ve Şanlıurfa-Diyarbakır başta olmak üzere stratejik bölgelere dağıtılmıştır.

    10. Projelerde neden NP Power ve Apex marka çözümler tercih edilmelidir? Enerji santralleri uzun vadeli yatırımlardır; NP Power ve Apex markaları yüksek verimlilik ve dayanıklılık standartları ile sistem kayıplarını en aza indirerek yatırımın geri dönüş süresini (ROI) optimize eder.
